Ponovo 3 GW Van PJM: Zašto NERC-ove Lekcije Od 2024. Treba Da Zabrinu Industriju Data Centara

Ponovo 3 GW Van PJM: Zašto NERC-ove Lekcije Od 2024. Treba Da Zabrinu Industriju Data Centara

Sažetak: Incident 22. jula 2026. kada je preko 3 GW opterećenja data centara napustilo PJM ponovo je otvorio pitanje koordinacije zaštitnih sistema. NERC je još 2024. utvrdio da su većinu isključenja uzrokovale zaštite na strani kupca, a ne oprema distributera. Regulatori (NERC, ERCOT, FERC) ubrzavaju zahteve za ride‑through i registraciju velikih računarskih opterećenja. Industrija mora odmah da dokumentuje i testira stvarne karakteristike povratka opterećenja i uredi procedure povratka kako bi izbegla obavezne, strože standarde.

Više od 3 GW opterećenja iz data centara napustilo je PJM Interconnection 22. jula 2026. nakon kvara na prenosnom vodu u regionu Ashburn, VA. Iako je sistem zadržao pouzdanost prema javnim izvorima, događaj je naglasio isto pitanje koje je NERC već otkrio 2024: masovna isključenja su inicirana na strani kupca — prema podešavanjima zaštitnih sistema data centara — a ne isključivanjem opreme distributera.

Radim projektovanje elektroenergetskih sistema za data centre i smatram da industrija treba da preuzme inicijativu u rešavanju ovog problema umesto da čeka da pravila napišu regulatorni odbori. Evo šta je važno razumeti i šta treba uraditi.

Šta se dogodilo i zašto je to važno

Ukratko: 22. jula 2026. hiljade sistema u data centrima su istovremeno prešle na rezervno napajanje, što je rezultovalo trenutnim gubitkom preko 3 GW potražnje iz mreže — oko 3% opterećenja PJM-a u tom trenutku. Sa stanovišta operatora generacije, to izgleda kao neočekivano višegigavatno odbacivanje opterećenja; frekvencija i napon mreže su se pomerili i operatori su morali da intervenišu da bi stabilizovali situaciju.

Šta je NERC već utvrdio 2024.

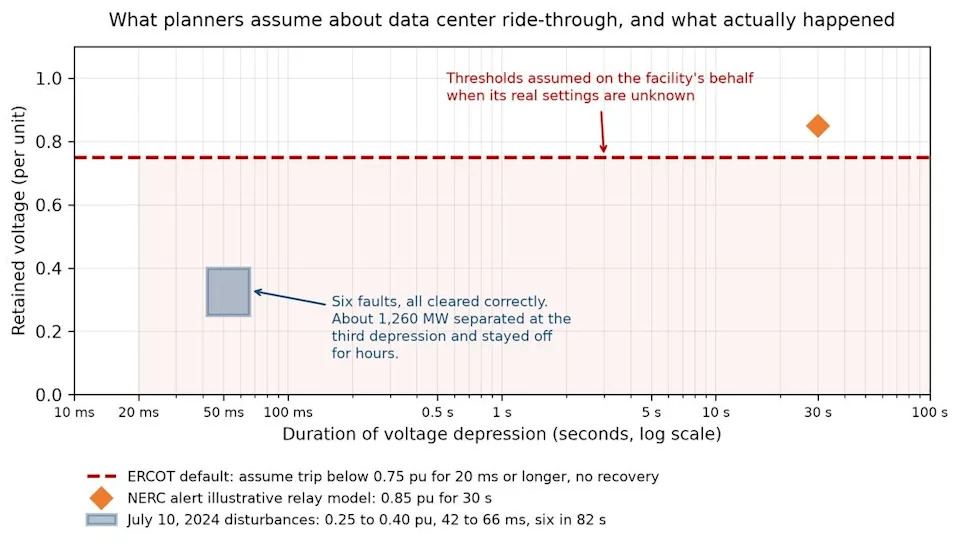

U incidentu od 10. jula 2024. NERC je ustanovio da je ~1,5 GW nestalo zbog zaštita na strani kupca. Najveći deo trajnog gubitka (~1,26 GW) nije se dogodio odmah, već je otpao na trećem padu napona u nizu — zbog logike koja broji uzastopne poremećaje ("counting relay") i potom drži kampus na rezervnom napajanju dok se neko ručno ne uključi nazad. To je klasičan problem nekordinisane zaštite: dva ispravna, ali neusklađena sistema deluju zajedno u nepovoljnom nizu dešavanja.

Ponovo 3 GW Van PJM: Zašto NERC-ove Lekcije Od 2024. Treba Da Zabrinu Industriju Data Centara

Regulatorni pritisak i rokovi

  • NERC: Level 3 "Essential Actions" izdano 4. maja 2026. — odgovori su bili traženi do 3. avgusta 2026.
  • ERCOT: NOGRR 282 (ride‑through zahtevi) odobren od strane Texas PUC i na snazi od 1. avgusta 2026.
  • FERC: 16. jula 2026. naložio NERC‑u da podnese nove/izmenjene standarde za computational loads do 31. decembra 2026. (sa dodatnim isporukama do 1. marta 2027.).

Ko će biti obuhvaćen?

NERC‑ov nacrt kriterijuma za registraciju definiše computational load entitet kao agregat priključenog opterećenja od 20 MW ili više na jednoj tački spoja (≥60 kV) i koji hostuje ≥1 MW računarskog opterećenja. Ovaj prag ulazi daleko ispod samo "hiperskale" i može obuhvatiti veće kolokacione i enterprise lokacije.

Kako se data centri moraju pripremiti

Tehničke akcije: dokumentovati i izdati prave krive ride‑through, podeliti UPS i rele podešavanja, instalirati zapisivače događaja (fault recorders), izvesti testove opterećenja uz varijaciju napona sa normalnim radnim opterećenjem, i obezbediti kontrolisane procedure povratka opterećenja.

Projekcioni i proceduralni zahtevi: gradirati zaštitne logike u odnosu na poznate prakse reclosinga distributera; ukloniti ili revidirati "counting" sheme koje mogu da drže kampus van mreže satima; koordinisati rampu povratka (reconnection ramp) sa prenosnim i balansnim operatorima.

Posledice ako se ne reaguje

Ako industrija ne dokumentuje i ne dokaže stvarne ride‑through sposobnosti, planeri će umesto toga dodeliti kaznene podrazumevane vrednosti (npr. isključenje pri 0,75 p.u. za 20 ms ili relej 0,85 p.u. za 30 s). Svaki novi gigavat‑raspon događaja pojačava političku i regulatornu motivaciju za strože, obavezne standarde.

Zaključak: Data centri nisu samo pasivno opterećenje — u milisekundama posle kvara oni funkcionišu kao veliki, distribuirani zaštitni sistem. Industrija treba odmah da preuzme koordinaciju, testiranje i dokumentovanje svojih podešavanja kako bi izbegla prinudnu regulaciju i sačuvala poslovnu vrednost fleksibilnosti koju može ponuditi mreži.

Autor originala: Shalin Savalia, Senior Electrical Engineer (izvorni tekst na engleskom).
